店面盘下来了、装修队进场了、开业日期定了,消防手续却还在”等通知”——这是很多企业在装修改造项目上最常踩的坑。更麻烦的是,不少人手里拿到的办理流程,还停留在多年前的旧口径:向消防部门报审、做”消防设计备案”、拿到竣工验收备案凭证才能开门营业。

这些说法已经不适用了。自《中华人民共和国消防法》两次修正以来,建设工程消防设计审查、消防验收的职责早已划转住房和城乡建设主管部门;住建部《建设工程消防设计审查验收管理暂行规定》历经修订,现行口径对装修改造项目实施的是”特殊建设工程走审查验收、其他建设工程走备案抽查”的双轨制。本文按现行政策重新梳理既有建筑内部装修改造(业内俗称”二次消防”)的完整手续链路,并标注容易被忽略的时限与地方差异。

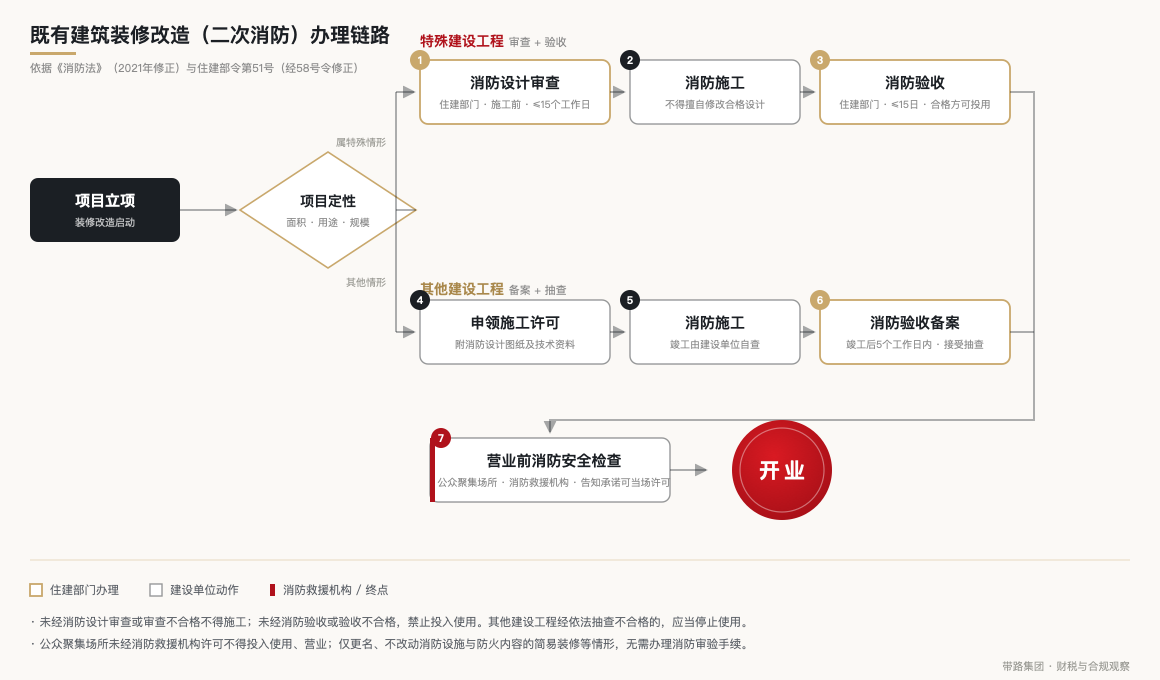

既有建筑装修改造(二次消防)办理链路
二次消防改造办理链路全景(按现行政策口径绘制,具体办理以属地主管部门要求为准)

一、先分清谁来管:住建部门与消防救援机构的分工

装修改造项目涉及两个部门,职责边界清晰,混在一起办往往会白跑:

事项 承办部门 法律依据
特殊建设工程消防设计审查 住建主管部门 消防法第十一条、第十三条
建设工程消防验收 住建主管部门 消防法第十三条
其他建设工程消防验收备案、抽查 住建主管部门 消防法第十三条第二款
公众聚集场所投入使用、营业前消防安全检查 消防救援机构 消防法第十五条

简单记:工程本身的设计、施工、验收归住建管;场所能不能开张营业,归消防救援机构管。两者缺一不可,且前后有先后顺序——营业前检查通常要在消防手续办结之后再申请。

二、第一步不是跑窗口,而是给自己的项目定性

很多迟延源于一开始就问”要交哪些材料”,但真正决定流程的,是项目属于哪一类。

1. 特殊建设工程

依据住建部令第十四条,二次装修改造中最常触及以下几项(面积均按总建筑面积口径判断):

  • 总建筑面积大于 500 平方米的歌舞厅、录像厅、卡拉 OK 厅、夜总会、游艺厅、桑拿浴室、网吧、酒吧,以及具有娱乐功能的餐馆、茶馆、咖啡厅;
  • 总建筑面积大于 1000 平方米的托儿所、幼儿园儿童用房,养老院、福利院,医院病房楼,中小学校教学楼与集体宿舍等;
  • 总建筑面积大于 2500 平方米的影剧院、营业性室内健身休闲场馆、医院门诊楼、大学教学楼与食堂等;
  • 总建筑面积大于 10000 平方米的宾馆、饭店、商场、市场;
  • 国家标准规定的一类高层住宅建筑,单体建筑面积大于 40000 平方米或建筑高度超过 50 米的公共建筑;
  • 设有上述情形的建设工程。

一旦落入上述范围,必须走消防设计审查 + 消防验收,属于行政许可。

2. 其他建设工程

除特殊建设工程以外、按国家工程建设消防技术标准需要进行消防设计的建设工程。绝大多数办公室改造、商铺装修、中小规模的二次装修都属于这一类,办理的是竣工验收消防备案,主管部门按”双随机、一公开”方式抽查。

3. 确实不需要办理的情形

这是不少企业误判成本最高的一块。以陕西为例,依据《关于做好建设工程消防设计审查验收和消防监督检查工作衔接的通知》,下列情形无需办理消防设计审查验收:

  • 仅作更名,不改动消防设施、不改变建筑防火内容;
  • 简易装饰装修,如仅粉刷顶棚墙壁地面、更换移动式家具、使用不燃材料美化环境,且不改变原有防火内容、不改动消防设施;
  • 已通过消防验收或备案合格的厂房仓库,仅更换使用单位或调整生产工艺,但不改变防火内容、火灾危险类别和消防设施。

此外,住宅室内装饰装修、村民自建住宅、救灾和非人员密集场所的临时性建筑,以及依法不需要办理施工许可的房屋建筑和市政基础设施工程,不适用上述细则。

需要提醒的是:是否需要办理,判断权不在施工方,也不在物业,而在属地住建部门。建议在锁定场地租赁之前先做一次定性咨询,避免租下后发现业态与建筑条件根本无法达标。

三、路径 A:特殊建设工程——先审查,后施工,再验收

阶段一:消防设计审查(施工前完成)

建设单位应当在施工前向属地住建主管部门申请消防设计审查,提交材料包括:消防设计审查申请表、消防设计文件、依法需要办理建设工程规划许可的规划许可文件、依法需要批准的临时性建筑批准文件。

  • 办理时限:主管部门自受理之日起15 个工作日内出具书面审查意见;确需特殊消防设计专家评审的,专家评审时间不超过 20 个工作日。
  • 红线提示:未经审查或审查不合格的,建设单位、施工单位不得施工。审查合格的消防设计文件不得擅自修改,确需修改的应当重新申请审查。

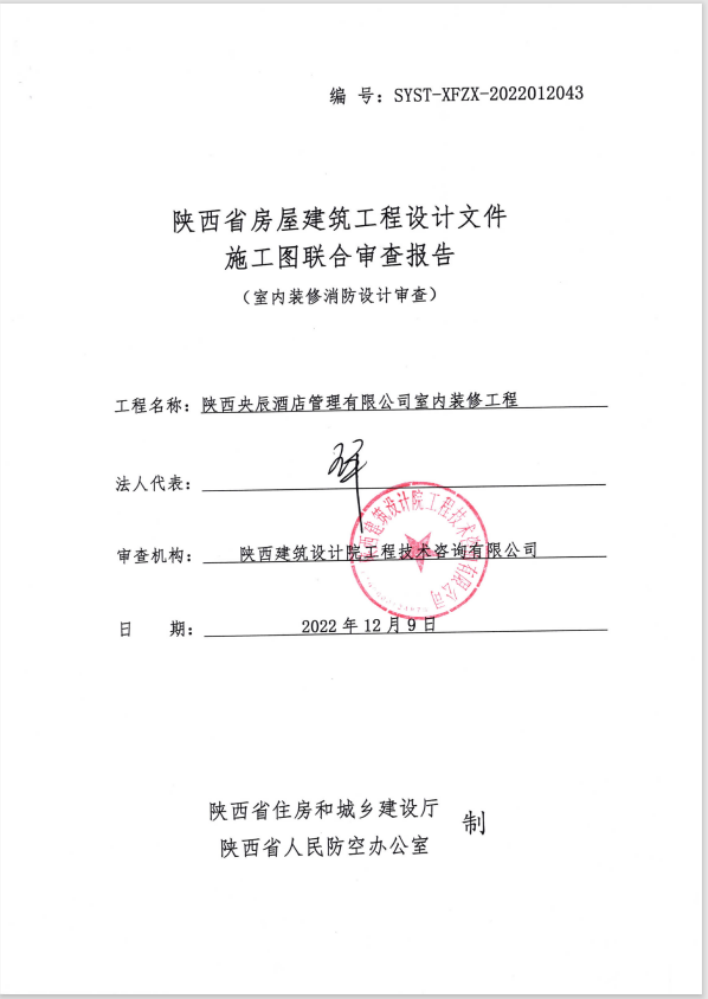

实务中,这类项目对应的是下图两份技术文件:施工图联合审查报告(含室内装修消防设计审查)与室内装修消防设计审查报告,二者封面样式如下,可作为核对审查环节是否办结的直观参照。

施工图联合审查报告样例
施工图联合审查报告封面样例(图源:公开案例资料)

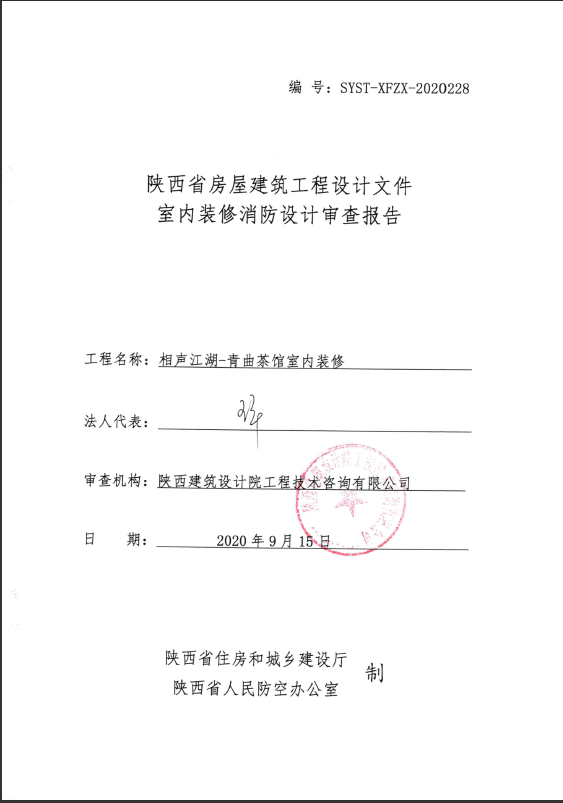

室内装修消防设计审查报告样例
室内装修消防设计审查报告封面样例(图源:公开案例资料)

阶段二:施工与竣工验收自查

取得合格意见后方可开工。完工后由建设单位组织竣工验收,并对以下四项进行查验:完成消防设计和合同约定的各项内容;具备完整的消防技术档案与施工管理资料(含进场试验报告);各分部分项验收合格且施工、设计、监理、技术服务等单位确认;消防设施性能与系统功能联调联试检测合格。查验不合格的,不得编制竣工验收报告。

阶段三:消防验收(投入使用前完成)

提交消防验收申请表、工程竣工验收报告、涉及消防的建设工程竣工图纸三项材料。主管部门自受理之日起15 日内出具消防验收意见。

验收通过后才能投入使用;未经消防验收或验收不合格即投入使用的,属于明确的违法行为。

四、路径 B:其他建设工程——备案抽查,也有”快车道”

这条路径是二次改造项目最常走的,四个动作:

  1. 施工许可阶段提供图纸资料。建设单位在申请施工许可或批准开工报告时,应当提供满足施工需要的消防设计图纸及技术资料;未提供的,有关部门不得发放施工许可证。这正是过去”消防设计备案”取消后的替代机制。
  2. 组织竣工验收。查验要求与特殊建设工程一致,需形成完整的竣工验收报告。
  3. 竣工后 5 个工作日内报备案。自竣工验收合格之日起 5 个工作日内,向属地住建主管部门备案,材料为:消防验收备案表、工程竣工验收报告、涉及消防的建设工程竣工图纸。
  4. 接受抽查。材料齐全的当场出具备案凭证;主管部门对备案项目实行”双随机、一公开”抽查,自被确定为检查对象之日起 15 个工作日内完成检查。

陕西的地方口径:一般项目可走告知承诺制

根据《陕西省〈建设工程消防设计审查验收管理暂行规定〉实施细则》,需要进行消防验收备案的其他建设工程按一般项目和重点项目分类管理。同时符合以下条件的可认定为一般项目,适用告知承诺制,主管部门依据承诺书直接出具备案凭证:

  • 社会投资建设的总建筑面积不大于 3000 平方米,其中地下不超过一层且建筑面积不大于 1000 平方米,高度不超过 15 米;
  • 建筑物性质为办公建筑、商业建筑、公共服务设施(幼儿园、养老院、医院除外)、丁戊类仓库和厂房。

告知承诺制只需提交消防验收备案申请表与告知承诺书,主管部门按不低于 10% 的比例进行核查核验。但请注意排除情形:改变建筑使用性质、改变建筑火灾危险等级、涉及建筑主体和承重结构变动的,不适用告知承诺制。

重点项目则适用较高抽查比例:经专家评审或消防设计论证、未依法申报备案、适用告知承诺但竣工验收违反强制性条文的,抽查比例为 100%;人员密集场所及二类高层住宅为 50%;丙类厂房及库房为 30%;其余为 20%。

权限分工上,陕西实行分级办理:设区市住建主管部门负责消防设计审查与消防验收,县(市、区)住建主管部门负责消防验收备案抽查。西安市内的区县分工由市住建局确定并公布,实际办理前建议先确认项目的受理层级。

五、装修施工许可证:什么情形可以不办

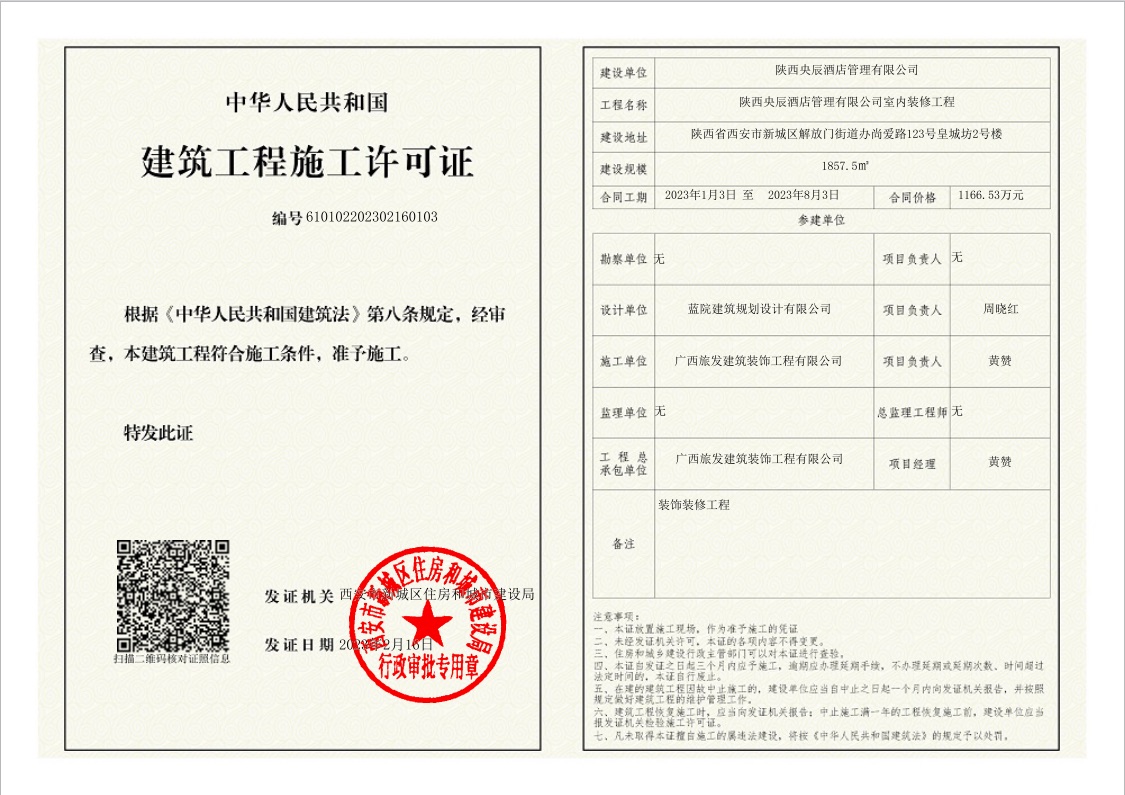

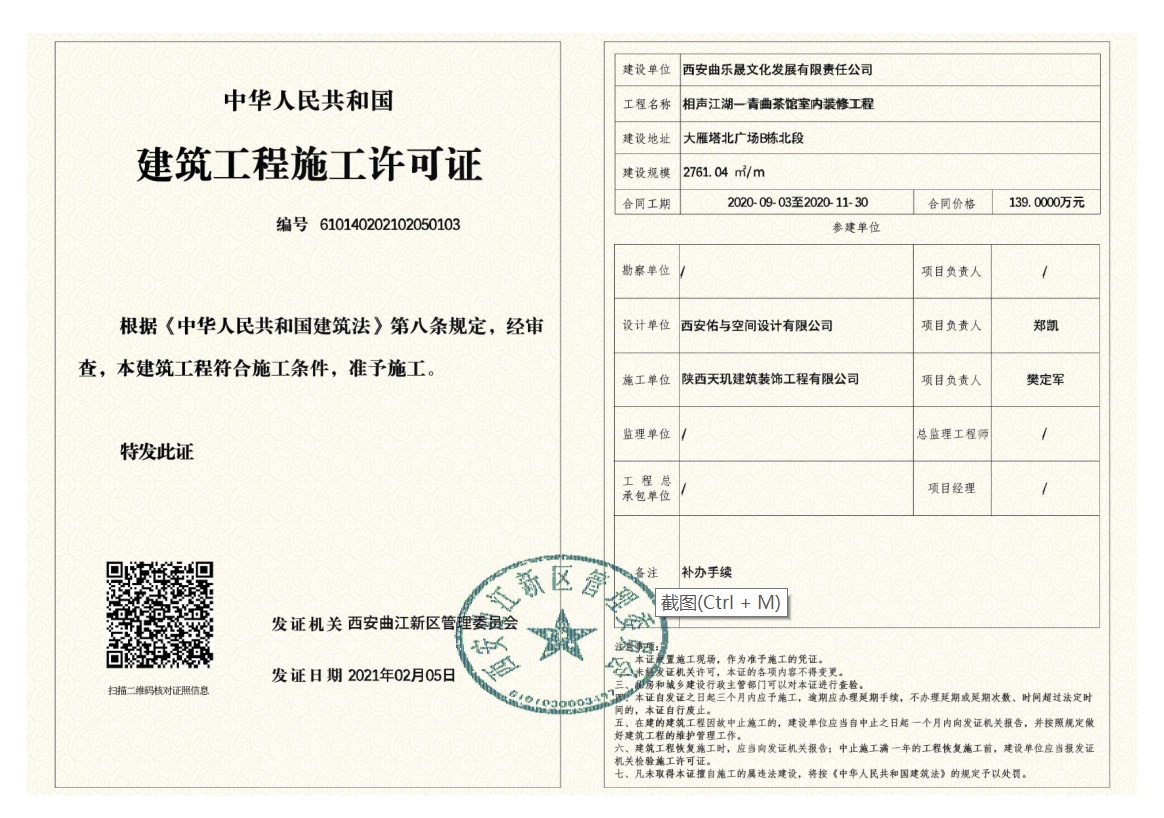

施工许可与消防手续是两条线,但相互牵制。依据《建筑工程施工许可管理办法》,工程投资额在 100 万元以下或者建筑面积在 500 平方米以下的房屋建筑和市政基础设施工程,可以不申请办理施工许可证。施工许可证的证件样式如下两图所示。

建筑工程施工许可证样例一
建筑工程施工许可证样例(图源:公开案例资料,仅作样式参考)
建筑工程施工许可证样例二
建筑工程施工许可证样例(图源:公开案例资料,仅作样式参考)

此外,根据陕西省关于社会投资小型低风险项目的相关意见,建筑面积在 3000 平方米以下的小型低风险装饰装修工程,办理施工许可时可以实行告知承诺制。

需要注意的是,“不用办施工许可证”不等于”不用办消防手续”。即便不申领施工许可,属于依法应当进行消防设计的建设工程,竣工验收后仍应履行消防验收备案义务。

六、最后一环:营业前消防安全检查

如果你的业态属于公众聚集场所(宾馆、饭店、商场、集贸市场、客运车站候车室、客运码头候船厅、民用机场航站楼、体育场馆、会堂,以及影剧院、录像厅、舞厅、卡拉 OK 厅、夜总会、游艺游乐场所、保龄球馆、桑拿浴室等公共娱乐场所),在投入使用、营业前还需向场所所在地县级以上地方人民政府消防救援机构申请消防安全检查。

现行制度实行告知承诺管理,申请人有两条路可选:

  • 采用告知承诺方式:作出场所符合消防技术标准和管理规定的承诺并提交材料,材料齐全、符合法定形式的,消防救援机构当场予以许可,之后再行核查;
  • 不采用告知承诺方式:消防救援机构自受理申请之日起10 个工作日内进行检查,符合要求的予以许可。

无论选哪条路,未经消防救援机构许可,不得投入使用、营业;核查发现实际情况与承诺不符的,责令限期改正,逾期不改或整改后仍不达标的,依法撤销许可。

七、五个高频误区

  1. 还在办”消防设计备案”。该制度已随现行规章废止,其他建设工程的消防设计把关前置到了施工许可环节,其余材料在竣工备案环节提交。
  2. 向消防救援机构申请竣工验收。2019 年消防法修正后,建设工程消防设计审查验收的职责已划转住建主管部门,消防救援机构负责的是营业前消防安全检查。
  3. 以为只要有”竣工验收备案凭证”就能开业。特殊建设工程必须取得消防验收合格意见;其他建设工程取得备案凭证后还须接受抽查,抽查不合格的应当停止使用;公众聚集场所另需取得营业前消防安全许可。
  4. 材料准备越多越好。规章对消防验收和备案的法定材料均压缩为三项核心文件,部分窗口要求的营业执照、资质证书、检测报告等属于地方办事指南要求,以属地住建部门公布的最新清单为准,不必自行堆叠。
  5. 先开业、后补手续。依据消防法第五十八条,未经消防设计审查擅自施工、未经消防验收擅自投入使用的,责令停止施工、停止使用或者停产停业,并处三万元以上三十万元以下罚款。对多数中小经营主体而言,这个代价远高于合规成本。

八、别忽略财务与档案这道尾巴

消防手续办完后,还有三件与财务和长期合规相关的事常被遗漏:

  • 支出性质要分清。装修改造支出是计入固定资产原值还是作为长期待摊费用,取决于是否达到资本化条件。符合条件的改建支出应计入固定资产并按尚可使用年限计提折旧;不符合资本化条件的,作为长期待摊费用自支出发生月份次月起分期摊销,摊销年限不得低于 3 年;租入资产的改建支出按合同约定的剩余租赁期限摊销。定性错了,直接影响当期所得税。
  • 票据与资料要匹配。工程款、设计费、检测费应分别取得合规发票,并与施工合同、验收报告、竣工图纸形成闭环资料链,这是后续税前扣除和应对检查的基本支撑。
  • 行政处罚罚款不得税前扣除。因消防违法被处的罚款、罚金及被没收财物的损失,在计算应纳税所得额时不得扣除,属于典型”白掏钱”的支出。

九、一张清单记下来

项目类型 核心手续 关键时限
特殊建设工程 消防设计审查 → 施工 → 消防验收 审查 15 个工作日;验收 15 日
其他建设工程 施工图资料随施工许可提交 → 竣工验收 → 消防验收备案 竣工后 5 个工作日内备案;抽查检查 15 个工作日
公众聚集场所 营业前消防安全检查 承诺当场许可;非承诺方式 10 个工作日

实务中的常见建议是:把消防手续当作选址决策的前置条件,而不是装修开工后的补办事项。场地一旦签下来,诸如疏散宽度、防火分区、喷淋与报警系统配置是否适配目标业态,往往已经无法低成本调整。

政策依据

  • 《中华人民共和国消防法》(2021 年 4 月 29 日第二次修正)
  • 《建设工程消防设计审查验收管理暂行规定》(住房和城乡建设部令第 51 号,根据 2023 年 8 月 21 日住房和城乡建设部令第 58 号修正,自 2023 年 10 月 30 日起施行)
  • 《〈建设工程消防设计审查验收管理暂行规定〉实施细则》(陕西省住房和城乡建设厅)
  • 《关于做好建设工程消防设计审查验收和消防监督检查工作衔接的通知》(陕建发〔2021〕105 号)
  • 《建筑工程施工许可管理办法》

本文政策口径截至 2026 年 10 月。各地住建部门在材料清单、受理层级与抽查比例上存在差异,具体办理请以项目属地主管部门公布的最新办事指南为准。
